設計變更及現場簽證管理辦法(00001)_第1頁
設計變更及現場簽證管理辦法(00001)_第2頁
設計變更及現場簽證管理辦法(00001)_第3頁
設計變更及現場簽證管理辦法(00001)_第4頁
設計變更及現場簽證管理辦法(00001)_第5頁
免費預覽已結束,剩余11頁可下載查看

下載本文檔

版權說明:本文檔由用戶提供并上傳,收益歸屬內容提供方,若內容存在侵權,請進行舉報或認領

文檔簡介

1、設計變更及現場簽證管理辦法設計變更、技術核定、現場收方、經濟簽證 執行標準及管理辦法(試行)一、設計變更:1、設計變更的原則:(1)施工中發現設計有錯誤或有嚴重不合理的地方;(2)因業主的要求更改或調整設計。2、因設計有錯誤或有嚴重不合理的地方發生設計變更:(1)對于設計單位及業主單位復審圖紙發現的問題,經現場核實后由設計單位直接給由設計變更,經業主方工程技 術部簽字認可后,發經營部及項目部,后由業主方項目部下 發施工單位及監理單位;(2)施工現場(施工單位、監理單位)現發現的設計問 題,由施工單位以書面形式上報監理部、業主單位項目部。 監理單位應在兩個工作日內提由設計變更的審核意見;業主 單

2、位項目經理、工程技術部、經營部作由設計變更的審查意 見;由工程技術部在五個工作日內與設計單位商定,設計單 位作由修改或變更設計意見,成果在一周內提供(視變更量 大小而定);(3)設計變更由具后,由業主單位項目部下發監理單位 及相關施工單位。3、因業主單位的要求修改、更改或調整設計:(1)經本公司內部變更認定程序后,由設計單位作由修 改或變更設計意見;(2)設計變更由具后,由業主單位項目部下發監理單位 及相關施工單位。二、現場技術核定單:1、辦理現場技術核定單原則:對設計外觀及功能性沒有 影響的前提下,凡屬施工圖紙技術要求的變更均應辦理現場 技術核定單。2、辦理現場技術核定單程序: 由施工單位提

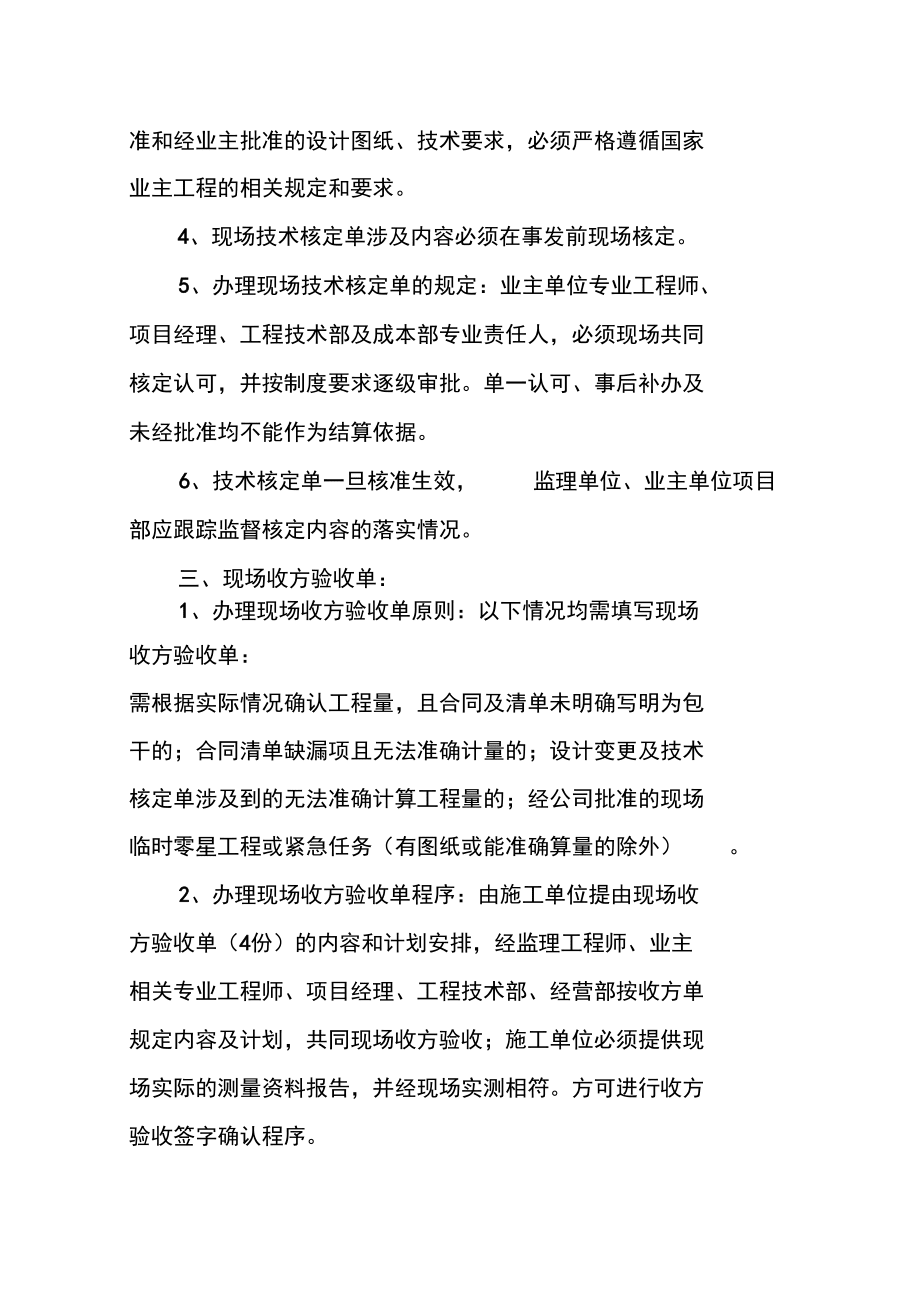

3、起現場技術 核定單(4份),(技術環節應事前得到工程技術部認可),經監理工程師、業主相關專業工程師、項目經理共同現場核定 確認。3、現場技術核定單必須嚴格遵循國家規程規范、行業標準和經業主批準的設計圖紙、技術要求,必須嚴格遵循國家 業主工程的相關規定和要求。4、現場技術核定單涉及內容必須在事發前現場核定。5、辦理現場技術核定單的規定:業主單位專業工程師、 項目經理、工程技術部及成本部專業責任人,必須現場共同 核定認可,并按制度要求逐級審批。單一認可、事后補辦及 未經批準均不能作為結算依據。6、技術核定單一旦核準生效, 監理單位、業主單位項目 部應跟蹤監督核定內容的落實情況。三、現場收方驗收單:

4、1、辦理現場收方驗收單原則:以下情況均需填寫現場收方驗收單:需根據實際情況確認工程量,且合同及清單未明確寫明為包 干的;合同清單缺漏項且無法準確計量的;設計變更及技術 核定單涉及到的無法準確計算工程量的;經公司批準的現場 臨時零星工程或緊急任務(有圖紙或能準確算量的除外)。2、辦理現場收方驗收單程序:由施工單位提由現場收方驗收單(4份)的內容和計劃安排,經監理工程師、業主 相關專業工程師、項目經理、工程技術部、經營部按收方單 規定內容及計劃,共同現場收方驗收;施工單位必須提供現 場實際的測量資料報告,并經現場實測相符。方可進行收方 驗收簽字確認程序。3、現場收方驗收單涉及的內容必須嚴格遵循國家

5、規程規 范、行業標準和經業主批準的設計圖紙、技術要求和施工組 織設計;現場收方驗收參加人員必須嚴格認真,對收方的數 量和準確性負責。4、辦理現場收方驗收單的時效性:現場收方驗收單必須在施工完畢后5個工作日內完成,工程完工后超過半個月未 上報收方驗收單的不準許補報。存在隱蔽工程的,相關責任 人需在施工過程中進行監督見證。5、辦理現場收方驗收單的規定:施工單位專工及現場負責人、監理單位專工及業主單位相關人員(包括項目部、工程技術部、經營部)共同核定認可,并按制度要求逐級審批。 單一認可、事后補辦及未經批準均不能作為結算依據。四、現場經濟簽證:1、以下內容必須及時進行現場簽證(1)設計施工圖紙修改或

6、設計變更引起的合同約定之外 的工作內容,且此部分內容涉及工程返工、拆除或隱蔽等無 法單純依靠設計變更圖紙計量的。(2)施工過程中由現的未包含在合同或施工組織設計(方案)中的付費技術措施;(3)在施工過程中,由于施工條件變化、地下狀況(土 質、地下水、構筑物及管線等)變化,導致工程量增減、單 價改變、材料代換、施工方法和措施變動或其他變更事項(此部分應提前進行技術核定);(4)需實測工程量,記錄施工內容(材料)的工作項目, 包括:地基換填處理、基槽土石方、樁基挖孔土方、土方平 整、土方平衡、裝飾裝修或類似專業施工的隱蔽項目(含油 漆涂料)等;(此部分應提前進行現場收方);(5)經公司批準的合同外

7、的無法繪制圖紙或需現場計量 的零星工作或緊急工程;(6)不屬于措施費范圍的臨時設施施工;(7)其他依據合同圖紙、 變更無法計價或無法計算工程量的工作。(合同或清單明確為包干的除外)2、說明:依照結算相關規定,新增工藝、工程或已出具 設計變更的,且能在竣工圖上清晰反映的,可以直接在竣工 圖上畫出,并標明附帶的相關聯系單、變更單等內容,直接 進入結算,不需要進行經濟簽證。3、辦理現場經濟簽證程序:(1) 一般現場簽證內容施工完成后3天內由施工單位提 出現場經濟簽證內容,并報送監理部;(2)經專業監理工程師及項目總監理工程師審核,3天 內報送業主項目部;(3)業主各專業工程師審核確認簽名,2天內完成

8、;(4)由業主單位項目經理對現場簽證再次確認1天內完 成;(5)由業主單位工程技術部、經營部等相關責任部門審 核確認一周內完成;(6)需業主單位領導確認的需領導審核簽字。4、現場簽證的內容要求(1)細述簽證的原因及依據,計算表格采用標準預算表 格;(2)后附圖紙、變更依據(設計變更單、業主單位下發 的有關簽證的通知、工作聯系函、核價單等)及計算過程, 組價的原則及過程;(3)涉及拆改事項的簽證需要有拆改前、后的影像資料作為簽證佐證;(4)簽證計價標準若在合同中有明確規定的,依照合同內容執行;合同中未明確規定的依照以下規定計價:對于合同及清單中包含的價格參照合同清單。對于合同及清單中未涉及的材料

9、、設備等價格需要在變更內容施工前向業主單位提交核價單。5、簽證格式、時效等其他的要求(1)簽證金額及事項,必須符合合同約定的條件;(2)簽證按合同分類順序編號。暫定編號格式為“合同編號+編號”,示例:“XX-XXXX-032)01 ”(合同編號需加下劃 線);(3)簽證涉及內容完成后才能報送簽證,簽證所需依據資料可提前整理、制作;(4)有關簽證時效的規定:在簽證涉及內容完工后最遲1周內報送至監理部審核,超過該時限不予以受理。監理單位、業主單位項目部審核最 長時效為一周,簽證的全部程序需要在簽證遞交監理部后45天內完成,超過該時限的簽證,公司上級主管部門派由的審 計單位將有權拒絕進入結算。同時要

10、求簽證單應嚴格按照上一條(第4條)內容編制,若因施工單位簽證制作不規范、 達不到要求引起反復更改、拖延,造成簽證超過時效作廢的 由施工單位無條件承擔;(5)進入結算階段及以后階段的的不允許辦理簽證。(6)對于簽證內容與事實嚴重不符、由于簽證達不到要求多次返回重做的、最終審核額低于簽證總報價的50%勺可視為欺詐性簽證,業主單位有權廢止此類簽證;(7)因圖示不清等原因導致無法準確計算,成本專員 及審計單位有權按最小量原則計入;因簽證辦理不及時造成原始資料不真實或丟失的,審計時將按有利于業主方的原則 計入或拒絕計入。6、對于緊急收方簽證的規定:對于圖紙中明確規定、 已由具設計變更或技術核定單的小型隱

11、蔽性工程或零星工 程;對于現場緊急情況安排的施工單位合同外的施工內容。 業主項目部可以根據現場情況第一時間電話通知工程技術 部、經營部負責人,在準許的情況下,由監理及業主項目部 先行現場認定,并保留影像資料。收方、簽證等資料必須按 照規定時效內報送。7、相關報表格式附后附表1現場收方簽證變更匯總表工程名稱月份編號證艾更內谷簽證變更金額備注本月簽證變更數量、涉及金額總數:本月簽證變更分析項目部經理簽字:附表2現場收方單編號:工程名稱建設單位施工單位圖紙編號收方內容附件頁數序號分項工程內容單位數量單價3笠額可另附詳圖和說明 照片 聯系函設計變更類附注及圖示6也上單位現場 負責人監理單位現場 負責人

12、項目部 工程師經營部 工程師工程技術部項目部經理經營部經理附表3現場簽證審批表項目名稱:施工單位簽證編號合同名稱合同編號變更部位 及適用范圍變更事項提出部門: 口項目部乙方口監理是否有費用:口是口否施工單位估算費用:.簽證類型設計變更:設計錯漏 口設計優化 口現場需要:突發事件 口施工困難 口 不可抗力影響 口 合同補充內容 口甲方要求:公司要求 口工程管理過失 口營銷需要:客戶要求 口策劃要求 口其它: 政府部門要求 口其他原因 口(須說明):簽證原因復簽 核證簽證施工單位報送簽證編號:上報止義張資料附圖張口無監理負責人施工單位負責人項目部經理包空營部根據上述簽證內容,我方預估將引起工程造價增加(減少)金額:(必須注明扣減原合同該項工程費用后增加或減少金額)元工程技術部分管領導項目公司總經理施工后簽證實施 時間執行 情況已實施 口未實施口其它施工負責人:工程造價負責人:工程技術負責人:附表4工程簽證計算表施工單位:編號:1、簽證項目:簽證原因:施工日期:計算式:業主單位項目部專業工程師:監理單位:時間:施工單位:時間:經營部專業工程師:工程技術部:附表5般坑(槽)收方紀錄表施工單位:編號:工程名稱圖紙編號部位范圍收方時間坑(槽)平向圖、剖向圖現場照片注:必須標明設計和實際的幾何尺寸及標高、土層分布及厚度等情況,可另附頁施工單位現場

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
