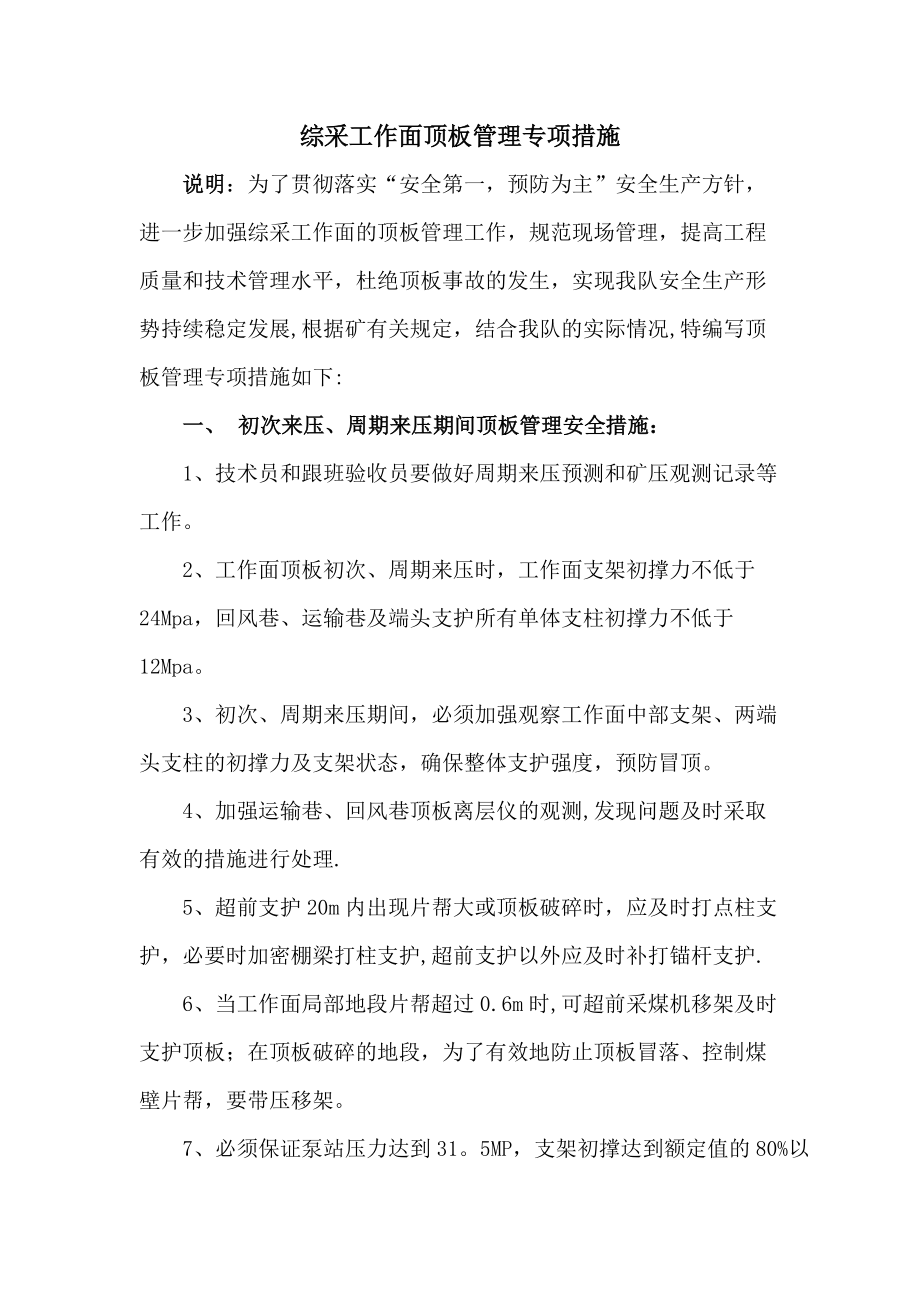

1、綜采工作面頂板管理專項措施說明:為了貫徹落實“安全第一,預防為主”安全生產方針,進一步加強綜采工作面的頂板管理工作,規范現場管理,提高工程質量和技術管理水平,杜絕頂板事故的發生,實現我隊安全生產形勢持續穩定發展,根據礦有關規定,結合我隊的實際情況,特編寫頂板管理專項措施如下:一、 初次來壓、周期來壓期間頂板管理安全措施:1、技術員和跟班驗收員要做好周期來壓預測和礦壓觀測記錄等工作。2、工作面頂板初次、周期來壓時,工作面支架初撐力不低于24Mpa,回風巷、運輸巷及端頭支護所有單體支柱初撐力不低于12Mpa。3、初次、周期來壓期間,必須加強觀察工作面中部支架、兩端頭支柱的初撐力及支架狀態,確保整體

2、支護強度,預防冒頂。4、加強運輸巷、回風巷頂板離層儀的觀測,發現問題及時采取有效的措施進行處理.5、超前支護20m內出現片幫大或頂板破碎時,應及時打點柱支護,必要時加密棚梁打柱支護,超前支護以外應及時補打錨桿支護.6、當工作面局部地段片幫超過0.6m時,可超前采煤機移架及時支護頂板;在頂板破碎的地段,為了有效地防止頂板冒落、控制煤壁片幫,要帶壓移架。7、必須保證泵站壓力達到31。5MP,支架初撐達到額定值的80%以上。8、保證支架各供、回液管路完好無破損,嚴禁出現“跑、冒、滴、漏”或“閥組串液”等現象.9、初次放頂、周期來壓期間必須嚴格控制采高,采高不超過1。70m。10、必須保證支架支撐立柱

3、各安全閥完好,不泄壓不竄液,且安全閥工作阻力與支架工作阻力相匹配。11、割煤與移架工作必須配合作業,當拉架速度跟不上割煤速度時,必須停機等待,避免長時間大面積空頂。12、初次放頂、周期來壓期間,移架工作必須由單人作業。嚴禁多架同時前移,而出現大面積空頂。13、移架后必須將支架升緊,且頂梁與頂板接觸后,必須給支架持續送液35秒,從而保證支撐有力.14、端頭工每班支、回柱前,必須先進行敲幫問頂,如有離層、片幫,及時進行處理,并認真清理好退路,確認安全可靠后,方可作業.15、單體液壓支柱支護必須上好防倒裝置,防止支柱受壓傾倒傷人。 16、來壓、放頂期間必須使用完好無漏液的單體液壓支柱,嚴禁使用失效、

4、泄液支柱。17、回柱放頂時,必須由兩人協同作業,一人觀頂、一人回柱,嚴禁單人作業.18、端頭支護回柱工作必須先于工作面移架,單體液壓支柱支打迎山有力,支撐牢固,嚴禁打在浮煤上。19、在工作面來壓期間,前、后端頭支護區壓力大,頂板破碎時,必須加密支護。二、 正常生產期間頂板管理安全措施:1、堅持按正規循環作業。2、工作面支架要完好無損,保證無跑、冒、滴、漏和卸壓現象。3、支架的安全閘要完好,并時常觀察,保證支架要足夠的支撐力和支護強度。4、采煤機割煤后要及時移架,移架與采煤機后滾筒的距離一般不超過6m,防止長時間空頂.5、當移架到位后,要及時伸起支架,確保支架支撐有力,并保證移完支架整齊,間距一

5、至。6、移端頭時,堅持先打后撤,一梁不少于三柱的原則。7、交接班前后,要檢查端頭和超前支護的單體是否卸壓,卸壓支柱立即更換,超前支護必須符合綜采工作面作業規程的規定,支護長度不小于20米。8、作業過程中發現支架咬架、擠架、歪斜、泄壓不接頂時,及時對其支架進行處理,嚴格執行敲幫問頂制度。9、加強工作面液壓支架的檢修維護工作,確保支架的支護強度和支護質量,支架初撐力不得小于24Mpa。10、工作面應達到動態的質量標準化要求,確?!叭?、二平、一凈、兩暢通”的質量要求.11、嚴禁隨意損壞和拆除礦壓觀測設施和支架的壓力表。12、端頭、超前維護單體液壓支柱打起后用油絲繩將相鄰支柱拴好,防止支柱泄液傾倒。

6、13、單體液壓支柱必須完好無漏液,嚴禁使用失效、泄液支柱,支打迎山有力,支撐牢固,必須打在實底上。14、在工作面回采期間,前端頭單體支柱支護區,密集支柱必須上一梁二柱戧棚,戧棚對接嚴密。15、支柱的回撤采用由里向外,逐一回撤的方法,回撤人員站在頂板完好、支護完整的地點進行回撤,必要時打好臨時替柱。16、老塘懸頂距離超過作業規程的規定時,要停止回采,采取措施處理。17、工作面回風巷、運輸巷頂板采用錨桿支護,在采空區不能及時冒落的,必須超前采取退錨措施。三、工作面回撤安裝頂板管理安全措施:1、工作面停采線應避開斷層、頂板破碎帶和周期來壓區等頂板非正常區域。2、做通道割煤與移架工作必須配合作業,當拉

7、架速度跟不上割煤速度時,必須停機等待,避免長時間大面積空頂。3、割煤期間,移架工作必須由單人作業。嚴禁多架同時前移,而出現大面積空頂.4、移架后必須將支架升緊,且頂梁與頂板接觸后,必須給支架持續送液35秒,從而保證支撐有力。5、作業過程中發現支架咬架、擠架、歪斜、泄壓不接頂時,及時對其支架進行處理,嚴格執行敲幫問頂制度.6、加強工作面液壓支架的檢修維護工作,確保支架的支護強度和支護質量,支架初撐力不得小于24Mpa。7、工作面應達到動態的質量標準化要求,確保“三直、二平、一凈、兩暢通”的質量要求。8、嚴禁隨意損壞和拆除礦壓觀測設施和支架的壓力表。9、回采工作結束后,回撤通道必須保持頂板支護完好

8、,工作面保持最小控頂距.10、通道頂板支護采用錨網支護,錨桿的打設必須按照作業規程的有關規定嚴格執行。11、打錨桿與割煤的距離不得超過20m,煤機割煤后停機等待,及時打設錨桿、護頂。12、安裝錨桿時,木托盤和鐵托盤必須要符合要求,并按照規程要求上齊,緊貼頂板,確保錨桿支護錨固有力。13、支架撤出后,必須及時在空頂處打單體支柱維護頂板,防止大面積垮塌,且支柱必須打在板梁下,嚴禁直接打在金屬網上,而損壞金屬網。14、控頂單體液壓支柱實行三、五排管理,嚴格執行先支后回操作制度,隨時保證34m的控頂距,嚴禁超長度控頂或控頂距不夠。15、人員進入作業地點前,必須由當班安檢員、帶班班長檢查工作地點的頂板完

9、好情況,發現問題及時處理,確認安全方可作業。16、在支架撤出后按規程規定及時打設單體支柱護頂,支柱必須有向老塘側的迎山角度。規定密集柱距0。3m,第二、三、四、五排柱距0。6m,頂板壓力大、破碎時加大支護密度。17、人工回柱時遇有頂板變化、離層、大面積懸頂、高冒區等,人工回柱不能保證安全時可使用絞車回柱。18、回柱前必須工作地點進行全面安全檢查,并對作業點附近的單體液壓支柱進行二次補液;必須清除附近雜物,保證退路暢通.19、回柱時必須指定有經驗的人員觀察頂板,嚴禁在控頂區內提前回柱及單人作業。20、支架撤出后發生鋼絲繩拉斷網破后,要立即對回撤茬口進行加固,控制頂板矸石冒落.21、由于頂板壓力過

10、大造成單體支柱被推移、擠歪、壓斷時,及時予以加補。22、在降架回撤前,先對破裂的鐵絲網進行修補,漏頂?shù)挠脩晷ㄅc笆片、板皮加以腰背;然后,支架每移出一個行程,再對其露出的網繩部分進行打支撐點柱,直到整臺支架撤出。 23、發生斷繩或支架撕裂鋪網較嚴重的,也可在網繩下面適當加密點柱,或打上小木垛,直到控制住頂板為止。 24、回撤使用的單體支柱必須完好,嚴禁使用泄液不完好支柱,支柱初撐力必須符合要求,2.8米初撐力不小于60KN,2.5米初撐力不小于50KN。25、回撤期間安排專人對工作區域的頂板進行隨時觀測,并做好觀測情況記錄。26、必須保證泵站壓力達到31.5MP,支架初撐達到額定值的80以上.2

11、7、回撤期間保證支架各供、回液管路完好無破損,嚴禁出現“跑、冒、滴、漏”或“閥組串液”等現象。28、必須保證工作面支架支撐立柱各安全閥完好,立柱不泄壓,閥組不竄液,且安全閥工作阻力與支架工作阻力相匹配。29、安裝前必須對切眼的頂板活動情況進行監測、分析,頂板活動異常的必須采取有效措施,切眼斷面和支護質量符合要求后方可進行安裝工作.30、對于破碎頂板,必須采取有效的支護措施和施工方式,保證切眼安裝期間的頂板安全。31、安裝前對工作面所有的頂幫支護進行全面檢查,發現有實效、缺失的錨桿、錨索及時補打,上好托盤及時進行處理。32、安裝前,技術員、驗收員對切眼的頂板離層監測儀進行檢查,確保完好正常無實效

12、,如檢查發現有存在問題的必須及時更換,保證能夠正常監測頂板的變化.33、安裝期間,每班驗收員觀測頂板離層儀的數據,并做好數據記錄臺賬。34、安裝前切眼必須打設起吊大件的錨索,安裝過程中起吊大件嚴禁使用支護錨索、錨桿。35、切眼運輸過程中如設備有超高或超寬拉爛的頂網、幫網及鋼帶時,必須及時進行修復更換。四、工作面過斷層、破碎帶安全措施 1、改變全巖段的移溜拉架順序:先移溜后跟溜拉架,溜子與支架間保持最小距離。2、松動炮放完后及時檢查頂板情況,如頂板破碎時要及時帶壓擦頂移架,每次放炮后及時打開支架前梁縮小端面距。3、全巖段適當降低采高,在保證底板平的基礎上采高控制在1。58m-1。68m,與正常采

13、高接茬處頂板順緩坡保證支架鄰架頂梁錯差不超過15cm.4、如果斷層上方出現煤層,對此段放炮進度縮短端面距及時拉架,防止煤頂垮落冒頂,根據實際頂板情況合理選擇放炮距離。(即先拉架在及時打開前梁)為了安全順利地通過此破碎帶特制定以下安全技術措施:1、工作面推進到破碎帶前提前做好頂板管理工作,加強端頭支護,進入破碎帶時,時刻必須觀察頂板破碎情況做好敲幫問頂工作,打好端頭支護的同時,在空頂處要及時用2.5米半圓木、道木和木板加強支護,單體初撐力必須符合要求,2.8米初撐力不小于90KN,2。5米初撐力不小于60KN,無空頂空幫,無卸壓支柱必須保證“一梁一柱"的原則。工作面端頭作業人員必須按作

14、業規程操作,執行“先打后撤”的原則,時刻要注意安全以免發生事故。2、因為原有巷道支護方式為錨網支護,沿工作面推進此巷破碎帶處要補打錨桿防止煤質破碎跨落,打不成錨桿的地方應及時用鋼梁、半圓木、道木、木板和單體加強支護,操作時應上述規定執行.嚴禁出現空幫空頂。3、工作面推進到破碎帶后嚴格控制采煤機割煤高度,不要割煤過高引起冒頂發生事故。4、工作面推進到破碎帶后應保證安全生產的條件下爭取盡快過破碎帶,減小破碎帶給生產工作帶來的影響。5、加強工作人員的培訓,提高人員的安全意識,預防事故的發生.工作人員必須要能知道避災路線,安全出口要暢通可靠要無障物影響人員撤離。6、過破碎帶時,南槽的所有設備、電纜、管線必

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
