下載本文檔
版權說明:本文檔由用戶提供并上傳,收益歸屬內容提供方,若內容存在侵權,請進行舉報或認領
文檔簡介
1、機密啟用前大連理工大學網絡教育學院2014年8月份工程項目管理課程考試模擬試卷考試形式:閉卷試卷類型:(A) 注意事項:本考卷滿分共:100分;考試時間:90分鐘。學習中心姓名 學號一、單項選擇題(本大題共10小題,每小題2分,共20分)1、PMBOK勺概念是由哪個組織提出? ( A )A.美國項目管理協會B.中國項目管理協會C.國際項目管理協會D.國際工程師聯合會2、以下哪個不是工程項目的特點? ( C )A.具有特定的的目標C.沒有資金限制和經濟性要求B.實施的一次性D.實施的復雜性3、工作分解結構是一種很有應用價值的管理方法,它是一種(D )A.交疊結構B.平行的網狀結構C.分散結構D.
2、層次化的樹狀結構4、決定工程項目組織的主要因素是哪一項? ( A )A.項目的資本結構、承發包模式和項目管理模式B.項目的決策方式、項目經理的責權利分配C.項目的實施流程和管理權限D(zhuǎn).項目的復雜程度和項目的專業化水平5、EPC總承包方式又稱為(C )A.設計-施工總包方式C.設計-采購-施工總包方式B.設計-管理總包方式D.項目管理總包方式6、下列關于職能式項目組織形式的說法中正確的是(A.適用于獨立的單個中小型工程項目B.適用于工程項目規模大,但子項目又不多的情況C.適用于特大型的工程建設D.適用于項目小且任務不很重要的企業7、對于工程項目組織和項目管理組織的比較,不正確的是哪一項? (D
3、)A.從目標看,前者是項目的總稱,后者是項目的管理目標B.從組織類型看,前者是專業型,后者是職能型C.從任務分配方法看,前者是合同、任務書,后者是責任矩陣、管理規程D.從組織流程看,前者是計劃流程、合同流程等,后者是網絡計劃8、混凝土澆搗成型之后,需要養護7天才能拆模,混凝土澆搗與拆模之間的搭接關系是( AA. FTSB. FTF9、下列哪一項不屬于前期策劃階段的估算?(A.類比估算C.使用定額資料10、以下哪一項不屬于項目三大控制? ( DA.工期控制B.成本控制C. STSD. STFC )B.按照國家或部門頒布的概算指標計算D.生產能力估算法)C.質量控制D.風險控制二、判斷題(本大題共
4、10小題,每小題1分,共10分)1、項目是一項重復性的任務,這個任務通常是完成一項可交付的成果。( 錯)2、業主屬于戰略決策層。(錯 )3、職能式項目組織中權力過于分散,有礙于命令的統一性。(對 )4、工程承發包模式是工程項目組織的的組織實施方式。(對 )5、橫道圖可以表示活動的重要性。(錯 )6、生產能力估算法屬于前期策劃階段的估算。(對 )7、控制點一般設置在重要的里程碑事件上。( 對)8、BCWS=劃工作量X預算定額(對)9、在單價合同中承包商承擔了工作量和價格的全部風險。( 錯)10、回避風險可以完全消除該風險帶來的各種損失。( 對)、填空題(本大題共10空,每空1分,共10分)1、工
5、程項目的可行性研究按照研究重點和深度的不同分為一般機會研究、特定項目機會研究、初步可行性研究、詳細可行性研究。2、按照管理權力和責任在項目經理和部門經理之間分配的不同,矩陣式組織可分為強矩陣弱矩陣 和 平衡矩陣組織。3、計累計成本一時間”表和曲線,即S曲線或香蕉圖,又被稱為項目的成本模型。4、系統分解是將復雜的管理對象進行分解,以觀察其內部結構和聯系。常用的項目系統分解方法有:結構化分解方法和過程化分解方法。四、名詞解釋(本大題共4小題,每小題4分,共16分)1、項目管理:就是以項目為對象的系統管理方法,通過一個臨時性的、專門的柔性組織,對項目進行全 過程的計劃、組織、監督和控制,以保證項目目
6、標的實現。2、工作分解結構:按系統工作程序,對這個系統進行分解,將項目范圍規定的全部工作分解為較小的、 便于管理的獨立活動。3、工程項目管理模式:是指業主所采用的項目管理任務的分配與委托方式,以及相應的項目管理組織形 式。4、成本控制:成本控制是指通過控制手段,在達到預定質量和工期要求的同時,優化成本開支,將總成 本控制在預算(計劃)范圍內。五、簡答題(本大題共7小題,每小題4分,共28分)1、現代工程項目管理的特點包括哪幾項?答:項目管理理論、方法、手段的科學化。(1分)項目管理的社會化和專業化。(1分)項目管理的標準化和規范化。(1分)工程項目管理國際化。(1分)2、工程項目的全過程分為幾

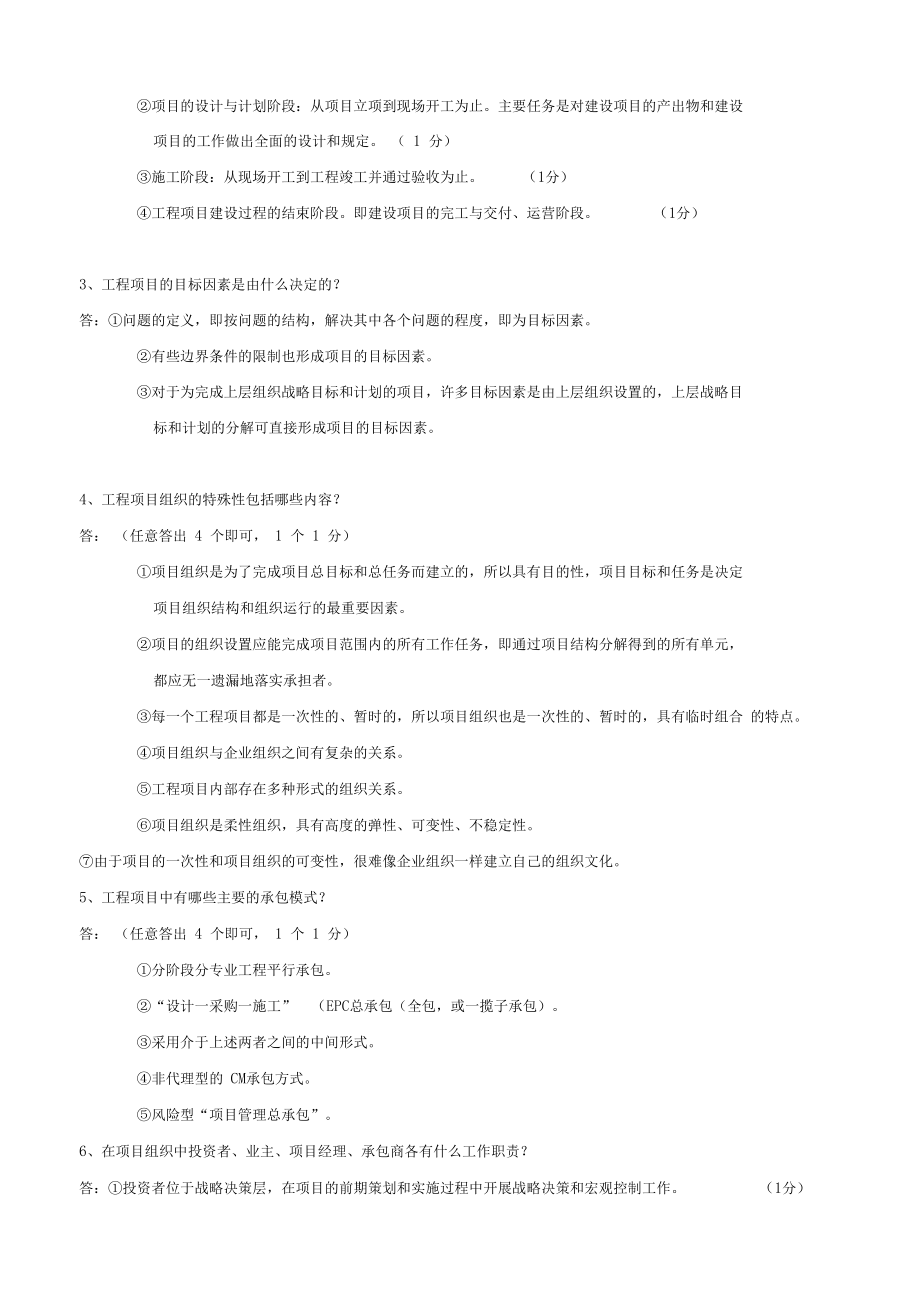

7、個階段?分別包含哪些工作內容?答:項目的前期策劃階段:從項目構思到批準立項為止。主要任務是提出項目并定義項目和最終做出項目決策。 ( 1 分)項目的設計與計劃階段:從項目立項到現場開工為止。主要任務是對建設項目的產出物和建設 項目的工作做出全面的設計和規定。 ( 1 分)施工階段:從現場開工到工程竣工并通過驗收為止。(1分)工程項目建設過程的結束階段。即建設項目的完工與交付、運營階段。(1分)3、工程項目的目標因素是由什么決定的?答:問題的定義,即按問題的結構,解決其中各個問題的程度,即為目標因素。有些邊界條件的限制也形成項目的目標因素。對于為完成上層組織戰略目標和計劃的項目,許多目標因素是由
8、上層組織設置的,上層戰略目 標和計劃的分解可直接形成項目的目標因素。4、工程項目組織的特殊性包括哪些內容?答: (任意答出 4 個即可, 1 個 1 分)項目組織是為了完成項目總目標和總?cè)蝿?wù)而建立的,所以具有目的性,項目目標和任務是決定 項目組織結構和組織運行的最重要因素。項目的組織設置應能完成項目范圍內的所有工作任務,即通過項目結構分解得到的所有單元, 都應無一遺漏地落實承擔者。每一個工程項目都是一次性的、暫時的,所以項目組織也是一次性的、暫時的,具有臨時組合 的特點。項目組織與企業組織之間有復雜的關系。工程項目內部存在多種形式的組織關系。項目組織是柔性組織,具有高度的彈性、可變性、不穩定性
9、。由于項目的一次性和項目組織的可變性,很難像企業組織一樣建立自己的組織文化。5、工程項目中有哪些主要的承包模式?答: (任意答出 4 個即可, 1 個 1 分)分階段分專業工程平行承包?!霸O(shè)計一采購一施工”(EPC總承包(全包,或一攬子承包)。采用介于上述兩者之間的中間形式。非代理型的 CM承包方式。風險型“項目管理總承包”。6、在項目組織中投資者、業主、項目經理、承包商各有什么工作職責?答:投資者位于戰略決策層,在項目的前期策劃和實施過程中開展戰略決策和宏觀控制工作。(1分)業主位于戰略管理層,以項目所有者的身份進行項目全過程總體的管理工作。(1分)項目經理在項目管理層為業主提供有效的獨立的
10、項目管理服務,主要責任是實現業主的投資目的,保護業主利益,保證項目整體目標的實現。 ( 1 分)承包商負責實施層的項目管理。 ( 1 分)7、橫道圖在工期計劃中具有哪些缺點?答:很難表達工程活動之間的邏輯關系。(1分)不能表示活動的重要性。 ( 1 分)橫道圖上所能表達的信息量較少。( 1 分)不能用計算機處理,即對一個復雜的工程不能進行工期計算,更不能進行工期方案的優化。(1分六、計算題(本大題共1 小題,共 16 分)有一模板工程,原計劃安裝2000m2模板,工時消耗0.7工時/m2,單價15元/工時,而實際工程量為 2200后, 實際工時消耗0.75工時/m:實際單價18元/工時。試進行因素差異分析。解:(1)計劃人工費=15元/工時X 200002X0.7工時/m2=21000元但是,最后實際工程量為2200n2,實際工時消耗 0.75工時/m2,實際單價18元/工時,則實際人工費=2200X 0.75 X 18=29700 元,成本差異 =29700-2
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 地暖工程承包合同
- 畢業生就業跟蹤與就業滿意度提升合同
- 高端制造企業撤資退股申請及設備采購合同
- 休閑娛樂場地租賃合同終止及設施維護協議
- YC/Z 604-2023卷煙產品條、箱包裝規格技術指南
- 購房房屋租賃權轉租及租賃合同解除補充協議
- 摩托車保險購買合同樣本
- 菠蘿蛋白酶的制備Preparationofbromelai
- 氨基苷類藥物分析13課件
- 考研復習-風景園林基礎考研試題帶答案詳解(新)
- 國家電投集團介紹
- 燒烤店員工守則和規章制度
- DZ∕T 0283-2015 地面沉降調查與監測規范(正式版)
- 【美妝網紅視頻對女大學生購買意愿的影響實證探析17000字(論文)】
- 《食物鏈》教學課件
- 人事專員簡歷模板
- 全國蓄滯洪區建設與管理規劃090825
- 工程數學第5次作業(工程數學(本)形成性考核作業5)-國開輔導資料
- 2024年演出經紀人考試必背1000題及完整答案(各地真題)
- 2023新大象版小學科學三年級下冊學生分組實驗報告單
- 部隊行車安全教育
評論
0/150
提交評論
