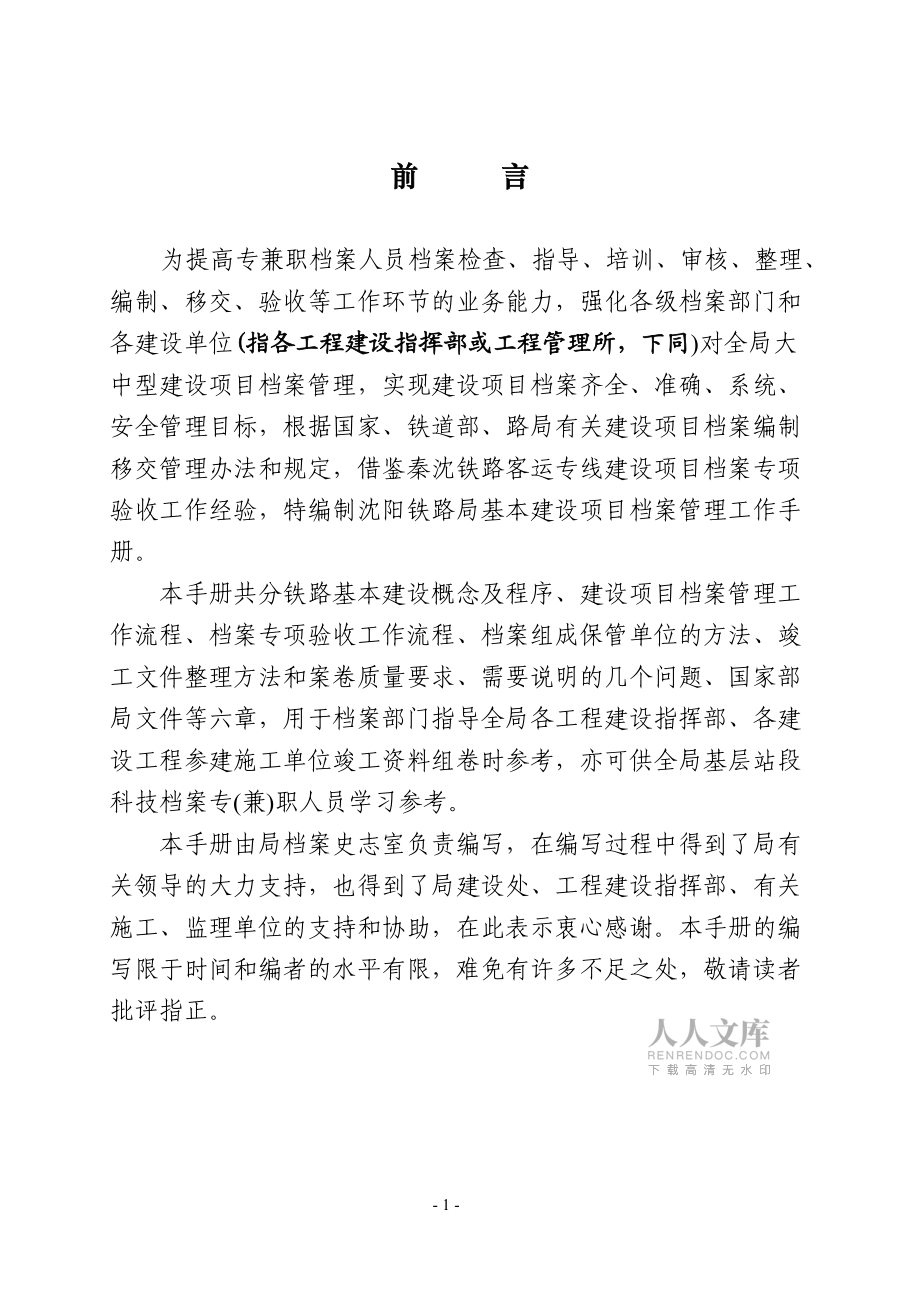

1、前 言為提高專兼職檔案人員檔案檢查、指導、培訓、審核、整理、編制、移交、驗收等工作環節的業務能力,強化各級檔案部門和各建設單位(指各工程建設指揮部或工程管理所,下同)對全局大中型建設項目檔案管理,實現建設項目檔案齊全、準確、系統、安全管理目標,根據國家、鐵道部、路局有關建設項目檔案編制移交管理辦法和規定,借鑒秦沈鐵路客運專線建設項目檔案專項驗收工作經驗,特編制沈陽鐵路局基本建設項目檔案管理工作手冊。本手冊共分鐵路基本建設概念及程序、建設項目檔案管理工作流程、檔案專項驗收工作流程、檔案組成保管單位的方法、竣工文件整理方法和案卷質量要求、需要說明的幾個問題、國家部局文件等六章,用于檔案部門指導全局

2、各工程建設指揮部、各建設工程參建施工單位竣工資料組卷時參考,亦可供全局基層站段科技檔案專(兼)職人員學習參考。 本手冊由局檔案史志室負責編寫,在編寫過程中得到了局有關領導的大力支持,也得到了局建設處、工程建設指揮部、有關施工、監理單位的支持和協助,在此表示衷心感謝。本手冊的編寫限于時間和編者的水平有限,難免有許多不足之處,敬請讀者批評指正。目 錄第一章 鐵路基本建設概念及程序. 3第二章 鐵路基本建設項目檔案管理工作流程. 6 第三章 鐵路基本建設項目檔案專項驗收工作流程.57第四章 鐵路基本建設檔案組成保管單位的方法.60 第五章 竣工文件整理方法和案卷質量要求.65 第六章 需要說明的幾個

3、問題.72 第七章 國家、部、局相關文件.74第一章 鐵路基本建設概念及程序一、鐵路基本建設概念鐵路基本建設指鐵路運輸企業增加固定資產數量、提高固定資產技術水平、擴大和新增生產能力的建設工作。 鐵路基本建設項目包括:勘測設計、建筑施工、設備安裝。鐵路基本建設項目按建設性質劃分為:新建、擴建、改造或更新改造、恢復工程項目等。鐵路基本建設項目按建設階段劃分為:籌建項目、施工項目、投產項目、竣工項目。鐵路基本建設項目按建設規模及投資額劃分為:大中型項目和小型項目。二、鐵路基本建設程序鐵路基本建設程序包括立項決策、設計、工程實施和竣工驗收,主要由四個階段八個步驟組成。(一)四個階段1、立項決策階段。依

4、據鐵路建設規劃,對擬建項目進行預可行性研究,編制項目建議書;根據批準的鐵路中長期規劃或項目建議書,在初測基礎上進行可行性研究,編制可行性研究報告。項目建議書和可行性研究報告按國家規定報批。工程簡易的建設項目,可直接進行可行性研究,編制可行性研究報告。  2、設計階段。根據批準的可行性研究報告,在定測基礎上開展初步設計。初步設計經審查批準后,開展施工圖設計。工程簡易的建設項目,可根據批準的可行性研究報告,直接進行施工圖設計。 3、工程實施階段。在初步設計文件審查批準后,組織工程招標投標、編制開工報告。開工報告批準后,依據批準的建設規模、技術標準、建設工期和投資,按照施工圖和施

5、工組織設計文件組織建設。4、竣工驗收階段。按批準的設計文件全部竣工或分期、分段完成后,組織竣工驗收,辦理資產移交。(二)八個步驟1、根據國民經濟發展長遠規劃和鐵路建設布局,進行可行性研究,編制項目建議書上報國家發展和改革委員會審批。2、根據批準的項目建議書進行可行性研究,編制計劃任務書(設計任務書)上報國家發展和改革委員會審批。3、三階段設計:根據批準的設計任務書進行初步設計,由鐵道部鑒定,根據鑒定的初步設計意見進行技術設計,再由鐵道部鑒定。最后,根據鑒定的技術設計意見編制施工圖。 二階段設計,根據批準的設計任務書進行初步設計,由鐵道部鑒定。根據鑒定的初步設計意見編制施工圖。4、進行建設準備,

6、安排投資計劃。5、施工準備和設備訂貨。6、組織施工。7、進行生產準備。8、竣工驗收,交付生產。鐵路基本建設程序見下圖。 第二章 鐵路基本建設項目檔案管理工作流程建立和實施鐵路基本建設項目檔案管理工作流程,是保證基本建設項目檔案完整、準確、系統、安全管理的重要措施。各級檔案部門和工程建設單位、施工單位、監理單位都要認真落實。依據基本建設程序,鐵路基本建設項目檔案管理工作流程如下:一、立項決策階段檔案管理工作(一)、立項階段建設工作流程建設單位根據承擔的生產任務和本單位遠景發展的需要,提出工程建設的請求,經過批準方可開始工程建設,它是整個工程建設的依據,相應地產生工程建設的申請報告和批準文件。建設

7、單位提出設計委托書,設計單位著手做設計前的準備工作,收集原始基礎資料,這是工程設計的基礎,即設計前期階段。(二)、立項階段產生的科技資料建設的申請報告和批準文件。主要包括:項目建議書及批復;可行性研究報告;項目評估報告;環境預測、調查報告;設計任務書、計劃任務書。 (三)、建設單位立項階段檔案管理工作流程負責收集、編制、移交工程立項決策階段文件。1、可行性研究資料1.1.項目建議書及批復;1.2.可行性研究報告、附件及審批意見;1.3.關于立項有關的會議紀要、領導講話;1.4.專家建議文件;1.5.項目評估報告;1.6.環境預測、調查報告;1.7.設計任務書、計劃任務書。編制份數:1份。移交路

8、局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將立項決策文件按問題單獨整理并組卷,形成項目前期立項決策階段檔案,經檔案專項驗收合格后,按規定時限向路局檔案史志室辦理移交。(四)、檔案部門立項階段接收檔案工作流程負責審查、確認、接收歸檔立項文件。1.路局檔案史志室負責科技檔案專職人員對該項目工程進行日常檔案管理工作檢查指導期間,必須過問查看該項目工程指揮部收集立項文件是否齊全、完整、準確,是否保存安全,發現問題及時提出并要求建設單位處理解決;2.指導培訓建設單位檔案(或內業資料)專兼職人員整理方法;3.在檔案專項驗收和與建設單位辦理竣工文件綜合卷移交過程中,認真審查立項文件齊全、完

9、整、準確狀態,重點查看是否原件,如為復印件需詢問原件歸屬,并在卷內備考表中說明;4.接收內容與建設單位移交內容一致,并辦理移交手續(各一份存檔備查);5.完成整理、歸檔工作。二、設計階段檔案管理工作(一)、設計階段建設工作流程設計單位根據批準的可行性研究報告,在定測基礎上開展初步設計。初步設計經審查批準后,開展施工圖設計。工程簡易的建設項目,可根據批準的可行性研究報告,直接進行施工圖設計。(二)、設計階段產生的科技資料設計基礎材料包括:工程地質勘察報告、水文地質勘察報告、自然條件、地震調查、建設用地釘樁通知單或通知書、地形測量和撥地測量成果報告。設計文件包括:申報的規劃設計條件和規劃設計條件通

10、知書、初步設計圖紙和說明、技術設計圖紙和說明、施工圖及說明、設計計算書、審定設計方案通知書及審查意見、政府有關部門對施工圖設計文件的審批意見。(三)、建設單位設計階段檔案管理工作流程負責收集、保存、編制、移交工程設計階段文件。1、勘查測繪資料1.1.工程地質勘察報告;1.2.水文地質勘察報告;1.3.自然條件、地震調查報告;1.4.建設用地釘樁通知單或通知書;1.5.地形測量和撥地測量成果報告;編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將勘查測繪資料按問題單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。2、設計資

11、料2.1.申報的規劃設計條件及通知書;2.2.有關部門的審批、審查意見;2.3.初步設計及說明;2.4.技術設計及說明;2.5.施工圖設計及說明;編制份數:1份。移交路局檔案檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將設計資料按階段單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。(四)、檔案部門設計階段檔案接收工作流程負責審查確認接收設計階段文件。1.路局檔案史志室負責科技檔案專職人員對該項目工程進行日常檔案管理工作檢查指導期間,必須過問查看該項目工程指揮部收集設計文件是否齊全、完整、準確,是否保存安全,發現問題及時提出并要求建設單位處

12、理解決;2.指導培訓建設單位檔案(或內業資料)專兼職人員整理方法;3.在對項目進行檔案專項驗收和與建設單位辦理施工設計文件案卷移交過程中,認真審查設計文件齊全、完整、準確狀態,重點查看是否原件,如是復印件需向辦理移交人員詢問原件歸處,并在卷內備考表中說明;4.接收內容與建設單位移交內容一致,并辦理移交手續(各一份存檔備查);5.完成整理、歸檔工作。三、工程實施階段檔案管理工作(一)、實施階段建設工作流程建設單位在初步設計文件審查批準后,組織工程招標投標、編制開工報告。施工單位在開工報告批準后,依據批準的建設規模、技術標準、建設工期和投資,按照施工圖和施工組織設計文件組織建設。由于鐵道部實施鐵路

13、基本建設工程承發包制度(鐵道部合同辦法規定鐵基字19811116號),設計單位和施工單位,實行總包負責制。建設單位將各項的全部勘測設計任務交由一個勘測設計單位總包;將全部項目的工程施工任務交由一個施工單位總包。簽訂合同的各方應分工負責,按照鐵道部合同辦法規定:建設單位應負責下列工作:根據鐵路基本建設長期計劃與年度計劃的安排,按照國家有關規定,正確掌握管理建設投資;按合同規定時間向勘測設計單位提供批準的計劃(設計)任務書;按合同規定的時間向施工單位提供批準的初步設計、總概算(或修正總概算)、主要材料、設備清單和施工設計等;根據勘測設計單位提供的協議文件,辦理施工界內征購用地、拆遷補償?shù)裙ぷ?。必?/p>

14、時,可全部或部分委托施工單位辦理;按批準的設計文件與基本建設計劃,辦理成套設備和非標設備的申請、訂購、委托加工,并按合同規定時間交由施工單位保管、安裝。必要時,可委托施工單位辦理;及時向建設銀行提供撥款依據,并按期辦理驗工計價,撥款和結算;對工程質量和進度進行技術監察,組織或參加竣工驗收交接工作。勘測設計單位應負責下列工作:根據批準的計劃(設計)任務書和設計標準、設計規范等正確進行勘測設計;按合同規定時間向建設單位提供批準的初步設計、總概算(或修正總概算)、主要材料、設備清單和施工設計;與縣以上人民政府和有關部門辦理施工界內用地、拆遷、接用正式投產所需水、電、道路等許可協議,并連同有關圖紙資料

15、提交建設單位;向建設單位和施工單位進行設計技術交底和施工設計的現場交樁;對大中型或指定的重點建設項目派駐工地代表,配合施工,負責聯系解決設計中的問題,并參加試運轉考核;參加竣工驗收交接工作。施工單位應負責下列工作:根據建設工期的要求,編制實施性施工組織設計或施工方案;接受建設單位的委托,辦理征購用地、拆遷補償,通接水、電、道路等工作;按照批準的設計文件及基本建設計劃,提出材料、設備明細計劃,直接與物資供應單位辦理材料、設備的申請、訂購、供運、檢驗和管理工作;接受建設單位的委托,辦理成套設備與非標設備的申請、訂購、委托加工等工作;嚴格按照施工圖紙、施工技術規程正確進行施工,確保工程質量和工期;按

16、合同規定的期限,提出完整的竣工文件和驗收交接資料,如期交付使用。(二)、實施階段產生的科技資料建設過程全部竣工文件(包括:開、竣工報告及批復;工程技術總結;各項施工原始記錄和工程日志;主要機械設備技術證書、使用說明書;工程質量等級核驗意見或結論;竣工決算附表一四;竣工驗收證書或驗收交接記錄表;與建設項目有關的文件、電報、協議、合同、會議記錄等資料;工程檢查證;竣工圖及建交表)。各專業竣工文件(包括:線路、路基、橋梁、涵洞、隧道、站場、機務、車輛、給水排水、通信、信號、電力、電氣化、房建、環境保護與水土保持、鐵路用地,動車組運用后產生的動車組專業文件)。各類招投標文件(包括:勘察設計招投標、施工

17、招投標、工程監理招投標、物資采購招投標)。監理文件(包括:監理規劃、監理月報、進度控制、質量控制、造價控制、分包資質材料、監理合同、監理工作總結)。財務文件(包括:財物憑證、報表、帳簿、決算)。聲像檔案(包括:工程照片、錄音錄像材料、電子檔案)。(三)、建設單位實施階段檔案管理工作流程負責收集、保存、編制、移交工程實施階段綜合文件。1、綜合資料(建交表部分):1.1.工程技術條件表(建交1)1.2.車站表(建交2)1.3.水準點表(建交41)1.4.控制樁表(建交42)1.5.統一里程與施工里程對照表(建交5)1.6.橋梁表(建交8)1.7.旅客天橋、地道表(建交10)1.8.涵洞表(建交11

18、)1.9.隧道及明洞表(建交12)1.10.通信、信號、電力工程竣工數量表(建交16)1.11.房屋總清冊(建交17)1.12.給水排水設備數量表(建交19)1.13.電氣化設備表(建交20)1.14.接觸網主要工程數量表(建交21)1.15.送電線路數量表(建交22)1.16.配電線路數量表(建交23)1.17.消防、環保、安全、醫藥衛生、空調設備表(建交26)編制份數:2份。移交路局檔案史志室2份正本(路局、部各1份)移交說明:在編制項目竣工文件綜合卷時,將建交表資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。2、項目管理資料2.1.建設前原始

19、地形、地貌的狀況圖、照片;2.2.概算、預算管理、差價管理文件;2.3.合同變更、索賠等涉及法律事務的文件;2.4.規程、規范、標準、規劃、方案、規定等文件;2.5.環境保護、勞動安全、衛生、消防、人防、規劃等文件;2.6.建設、監理、施工單位針對項目工程制定的竣工文件收集、管理、編制、移交辦法。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將項目管理資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。3、往來文電3.1.部、局下發的與工程項目建設有關的批復、標準、管理性文件;3.2.各建設單位(工程建設指揮部或工管

20、所)向局、部上報的有關工程項目建設請示、報告;3.3.各建設單位(工程建設指揮部或工管所)對施工單位上報的請示、報告的批復;3.4.建設、設計、監理單位間關于工程項目建設的往來函電。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將往來文電資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。4、會議紀要4.1.四方會議紀要(施工過程中由建設、設計、監理、施工單位四方參加的研究工程建設有關情況的會議紀要);4.2.合同談判會議紀要;4.3.竣工驗收會議紀要;4.4.其他與工程建設有關的會議紀要。編制份數:1份。移交路局檔

21、案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將會議紀要資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。5、合同協議資料5.1.同設計單位簽定的勘察設計合同;5.2.同監理單位簽定的委托監理合同;5.3.同施工單位簽定的工程施工合同;5.4.同保險單位簽定的代理保險合同;5.5.同咨詢公司簽定的技術咨詢合同;5.6.同科研單位簽定的科研試驗合同;5.7.同供貨單位簽定的物資設備采購合同;5.8.征地拆遷補償協議(組入地畝卷中);5.9.三電遷改協議;5.10.道路拆遷協議;5.11.其他與工程建設有關協議;5.12.合同審批文件、合同變更

22、文件(與相關合同組卷在一起)。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將合同協議資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。6、招投標資料勘察設計、工程施工、工程監理、工程保險、物資采購等項目招投標內容:6.1.招標文件:含招標書、招標修改文件、招標補遺及答疑文件;6.2.投標文件:含投標書、資質材料、履約類保函、委托授權書和投標澄清文件、修正文件;6.3.評標文件:含開標議程,開標大會簽字表,報價表,評標紀律,評標人員簽字表,評標記錄、報告;6.4.中標通知書。編制份數:1份。移交路局檔案館1份正本。

23、移交說明:在編制項目竣工文件綜合卷時,將招投標資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案館辦理移交。7、監理資料7.1.監理規劃:含大綱、實施細則;7.2.監理報表:含月報、季報、年報;7.3.進度控制:含開工/復工審批表、暫停令(施工單位竣工文件沒有列入部分);7.4.質量控制:含不合格項目通知、質量事故報告及處理、有關質量問題的監理會議紀要;7.5.投資控制:含設計變更、洽商費用報審與簽認、工程決算審核意見書 (建設單位會計檔案沒有列入部分) ;7.6.監理通知:有關進度、質量、投資控制的監理通知書;7.7.資質審核:有關分包、供貨、試驗等單位資質審核材

24、料;7.8.合同管理:工程延期報告及審批、費用索賠報告及審批、合同爭議違約報告及處理意見、合同變更材料;7.9.監理工作總結;7.10.監理日志;7.11.工程質量評估報告。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將監理資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。8、科研資料8.1.科研課題審批文件(任務書);8.2.委托協議合同;8.3.科研課題開題報告、調研報告、方案論證;8.4.重要的原始記錄、實驗報告、計算材料;8.5.專利申請文件;8.6.關鍵工藝文件;8.7.科研報告、技術鑒定材料;8.8.

25、參加人員名單、科研投資情況材料;8.9.成果的獎勵申報材料及審批材料;8.10.推廣應用的經濟效益和社會效益的證明材料。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將科研資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。9、涉外資料9.1. 詢價、報價、投標文件;9.2. 合同及其附件;9.3. 談判協議、議定書、談判記錄;9.4. 談判過程中外商提交的材料;9.5. 出國考察及收集來的有關材料;9.6. 國外各設計階段文件、審查議定書及設計聯絡文件;9.7. 技術問題來往函電;9.8. 國外設備材料檢驗、安裝手

26、冊、操作使用說明書等隨機文件;9.9. 國外設備合格證明、裝箱單、提單、商業發票、保險單證明;9.10. 設備開箱檢驗記錄,商檢、海關及索賠文件;9.11. 國外設備材料的防腐、保護措施;9.12. 外國技術人員現場提供的文件材料;9.13.中文翻譯材料。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將涉外資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。10、財務資料10.1.會計憑證:原始憑證、記賬憑證;10.2.會計賬簿:總賬、明細賬、日記賬、輔助賬;10.3.財務會計報告:月度、季度、年度財務會計報告;10

27、.4.財務計劃統計:年度計劃及執行情況、投資統計情況;10.5.工程概算、預算、標底、合同價、決算、審計及說明;10.6.交付使用的固定資產轉固材料。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將財務資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。11、聲像資料11.1.全線和各標段項目工程開工動員大會會場全景、主席臺、主持人及領導講話、代表發言、奠基儀式、宣布開工等場面;11.2.施工建設過程中領導視察、科技攻關、新材料、新方法、新工藝、新設備及安全施工、質量創優等方面的經驗成果;11.3.建設單位、施工單位

28、、設計單位、監理單位組織開展的各項招標、投標、中標會情況,有關建設項目協議、合同、洽談會簽情況,有關施工建設情況;11.4.建設項目全線和標段工程竣工驗收、交接、總結大會會場全景、主席臺、主持人及領導講話、代表發言、總結表彰等場面;11.5.各參建單位圍繞項目工程建設開展的重大活動的照片、錄音錄像材料、電子檔案。編制份數:1份。移交路局檔案史志室1份正本。移交說明:在編制項目竣工文件綜合卷時,將聲像資料單獨整理并組卷,形成后納入綜合卷中經檔案專項驗收合格,按規定時限向路局檔案史志室辦理移交。(四)、施工單位實施階段檔案管理工作流程負責收集、保存、編制、移交工程實施階段竣工文件。主要內容為建設過

29、程中產生的綜合、線路、路基、橋梁、涵洞、隧道、站場、機務、車輛、給水排水、通信、信號、電力、電氣化、房建、環境保護與水土保持、鐵路用地等17個專業組成的竣工文件。1、線路專業包括線路綜合、線路軌道工程及線路其它三個部分。1.1.線路綜合包括:1.1.1.水準點表(建交41)1.1.2.控制樁表(建交42)1.1.3.統一里程與施工里程對照表(建交5)1.1.4.曲線表1.1.5.坡度表1.1.6.斷鏈表1.1.7.斷高表1.1.8.控制測量成果表1.1.9.增建第二線左右側線間距表1.1.10.預留二線一次施工地段表1.1.11.既有線改線地段表1.1.12.既有線改坡地段表1.1.13.線路

30、竣工平面圖(含改建既有線、增建第二線、繞行線)1.1.14.線路竣工縱斷面圖(含改建既有線、增建第二線)1.1.15.線路竣工平、縱斷面縮圖1.1.16.詳細工程地質圖(根據需要全部或重點編制,也可與線路竣工平面圖合并編制)1.1.17.詳細工程地質縱斷面圖(可與線路竣工縱斷面圖合并編制)注:1、建交5表僅限于新建鐵路填列2、各種表格除建交表外,竣工圖中已有的不另附以下同1.2.線路軌道工程包括:1.2.1.開、竣工報告及批復文件1.2.2.變更設計通知單1.2.3.軌道工程數量匯總表1.2.4.加強地段表1.2.5.制動地段表1.2.6.正線線路上部建筑鋪設材料匯總表(建交13)1.2.7.

31、鋼軌及連接配件出廠合格證1.2.8.鋪設鋼筋混凝土枕.木枕地段表1.2.9.鋪設無縫線路地段表1.2.10.鋪設整體道床、寬枕及其他新型軌下基礎地段表1.2.11.養路機械設備數量表(建交25)1.2.12.單位工程質量檢驗評定表(鐵程檢47)1.2.13.工程日志1.2.14.工程施工小結1.2.15.工程竣工驗收報告1.3.線路其它包括:平交道口、柵欄、道口鋪砌、車擋、線路標志、備品等應具備以下內容。1.3.1.開.竣工報告及批復文件1.3.2.工程數量表1.3.3.變更設計通知單1.3.4.平(立)交道表(建交15)1.3.5.設計單位提供的全部圖紙修改后作為竣工圖1.3.6.單位工程質

32、量檢驗評定表(鐵程檢47)1.3.7.工程日志1.3.8.工程施工小結1.3.9.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。*編制線路平面圖、縱斷面圖竣工底圖各1份,線路平、縱斷面縮圖底圖各1份,由局代部接收后統一向部館移交。*城市規劃區內線路平、縱斷面圖,由建設單位(或委托施工單位)負責向地方城建檔案館移交1份藍圖及說明,并將移交清冊復印1份報局檔案史志室備查。*需要報送總后軍交部、軍區、武裝警察總部的,由建設單位(或委托施工單位)負責向有關單位各移交線路平、縱斷面縮圖1份,并移交清冊復印1份報局檔案史志室備查

33、。2、路基專業包括路基及路基附屬兩個部分2.1.路基2.1.1.開、竣工報告及批復文件2.1.2.路基土石方數量總表2.1.3.路基填、挖方工程數量表2.1.4.變更設計通知單2.1.5.路基填土夯實檢驗記錄2.1.6.路基地面排水工程數量表2.1.7.機械化養路作業平臺設置表2.1.8.檢查路基基底(鐵程檢05)2.1.9.檢查鋪軌前路基完成情況(鐵程檢07附)2.1.10.路基高度及寬度實測與設計對照表(鐵程檢07)2.1.11.單位工程質量檢驗評定表(鐵程檢47)2.1.12.路基一般設計竣工橫斷面圖2.1.13.路基個別設計竣工圖(平面圖、縱斷面圖、橫斷面圖、建筑物結構詳圖)2.1.1

34、4.工程日志2.1.15.工程施工小結2.1.16.工程竣工驗收報告2.2路基附屬排水工程:包括改河和河床加固、護坡、片石垛、滲水溝、盲溝、排水溝、天溝、截水溝、排水槽、急流槽、側溝鋪砌、吊溝、擋水埝、地下水處理等。路基加固及防護工程:包括擋墻、護墻、抗滑樁、樁板墻、錨桿檔墻、錨索樁、錨固樁、擠密樁、砂樁、砂井、拋填片石、片石垛、護坡護墻等。排水及路基加固防護工程均應包含以下內容:2.2.1.開、竣工報告及批復文件2.2.2.變更設計通知單2.2.3.竣工數量表2.2.4.路基加固及防護工程數量表(建交3)2.2.5.改河改溝(渠)表2.2.6.路基地面排水工程數量表2.2.7.混凝土、砂漿試

35、壓報告單2.2.8.石材試驗報告單2.2.9.單位工程質量檢驗評定表(鐵程檢47)2.2.10.路基排水系統竣工圖2.2.11.路基環境保護工程竣工圖2.2.12.各種加固工程設計圖修改為竣工圖2.2.13.工程日志2.2.14.工程施工小結2.2.15.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。3、橋梁專業所有橋梁工程其內容包括:3.1.開、竣工報告及批復文件3.2.橋梁工程數量匯總表3.3.變更設計通知單3.4.檢查橋梁基坑完成情況(鐵程檢09)3.5.檢查沉井沉箱封底前完成情況(鐵程檢10)3.6.檢查樁基

36、檢測情況表3.7.檢查橋梁墩臺中線、水平、跨度情況(鐵程檢11)3.8.檢查鋼筋混凝土橋梁架設前墩臺及梁部尺寸情況(鐵程檢12)3.9.檢查橋梁架設情況(鐵程檢13)3.10.檢查鋼筋布置(鐵程檢14)3.11.檢查建筑物防水層及泄水主設備(鐵程檢16)3.12.特大橋及復雜橋梁工程檢查證(可參考鐵程檢2442)3.13.鋼材、水泥、砂石料等原材料出廠合格證或復試報告3.14.工程用水水質化驗情況3.15.混凝土、砂漿試壓報告3.16.鋼梁出廠合格證,若設計文件要求作鋼梁撓度試驗,由工程部門組織有關單位共同進行,施工單位將結果填入建交9表3.17.鋼筋混凝土梁及預應力鋼筋混凝土梁出廠合格證3.

37、18.鋼筋混凝土人行道板出廠合格證3.19.現場灌注鋼筋混凝土梁檢驗資料及合格證3.20.橋梁圍欄、護欄、梁部檢查設備、防火設備、河床鋪砌檢查證、圖紙等3.21.單位工程質量檢驗評定表(鐵程檢47)3.22.橋址平面圖;3.23.橋址工程地質圖(地質復雜的橋附)3.24.橋梁墩臺及基礎竣工圖3.25.全橋總布置圖3.26.橋梁特殊結構竣工圖3.27.橋梁新技術、新結構竣工圖3.28.導治建筑物及其他附屬工程竣工圖3.29.匯水面積圖3.30.橋上照明、通信、信號、電力、電氣化等有關竣工圖3.31.工程日志3.32.工程施工小結3.33.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2

38、份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。*收集編制特大橋和大橋的全橋總布置圖(平面圖、立面圖)、橋址平面圖、梁部和墩臺結構圖竣工底圖1份,由局代部接收后統一向部館移交。*城市規劃區內橋梁,由建設單位(或委托施工單位)負責向地方城建檔案館移交1份藍圖及說明,并將移交清冊復印1份報局檔案史志室備查。4、涵洞專業涵洞工程包括:4.1.開、竣工報告及批復文件4.2.竣工數量表(區間內按類型、孔徑分別匯總)4.3.變更設計通知單4.4.檢查涵洞基坑完成情況(鐵程檢09)4.5.檢查鋼筋布置(鐵程檢14)4.6.檢查建筑物防水層及泄水設備(鐵程檢16)4.7.鋼筋、水泥、砂石料等

39、原材料出廠合格證或復試報告4.8.管涵生產許可證4.9.涵洞頂進記錄4.10.混凝土、砂漿試壓報告單4.11.單位工程質量檢驗評定表(鐵程檢47)4.12.涵洞平、立剖面竣工圖4.13.進出口改溝圖4.14.工程日志4.15.工程施工小結4.16.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。5、隧道專業隧道、明洞內容包括:5.1.開、竣工報告及批復文件5.2.隧道工程數量匯總表5.3.變更設計通知單5.4.檢查鋼筋布置(鐵程檢14)5.5.檢查隧道襯砌厚度、防水層及背后填塞(鐵程檢15)5.6.檢查建筑物防水層及泄

40、水設備(鐵程檢16)5.7.隧道凈空測量記錄5.8.鋼筋、水泥、砂石料等原材料出廠合格證或復試報告5.9.混凝土、砂漿試壓報告5.10.壓漿記錄5.11.瓦斯等特殊隧道處理記錄5.12.重大塌方處理記錄5.13.工程質量事故處理記錄5.14.通風機械設備數量表(可填建交25)5.15.單位工程質量檢驗評定表(鐵程檢47)5.16.隧道(含明洞)平面圖5.17.隧道縱斷面圖5.18.隧道洞身橫斷面圖5.19.隧道洞口平面及縱、橫斷面圖5.20.運營通風設施竣工圖,包括:5.20.1.風機房、通風機組平面布置圖;5.20.2.通風機組安裝圖5.20.3.通風機組及其他設備基礎圖5.20.4.隧道通

41、風安裝圖等5.21.特殊設計隧道(如洞門、襯砌、支護、防水、排水和新技術新結構等)5.22.改溝、防護等竣工圖5.23.既有隧道改建或加固竣工圖5.24.工程日志5.25.工程施工小結5.26.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。*收集編制3公里和三線以上隧道總平面圖、橫縱斷面圖和主要結構圖竣工底圖1份,由局代部接收后統一向部館移交*城市規劃區內隧道,由建設單位(或委托施工單位)負責向地方城建檔案館移交1份蘭圖及說明,并將移交清冊復印1份報局檔案史志室備查6、站場專業6.1.開、竣工報告及批復文件6.2.變

42、更設計通知單6.3.土石方數量匯總表6.4.軌道工程數量表6.5.工程數量匯總表6.6.站內平(立)交道表(建交15)6.7.站場設備表(包括客運、貨運、調車及安全設備等)6.8.檢查路基基底(鐵程檢05)6.9.檢查鋪軌前路基完成情況(鐵程檢07)6.10.路基高程及寬度實測與設計對照表(鐵程檢07附)6.11.路基填土夯實檢驗記錄(鐵統41)6.12.站線線路上部建筑鋪設材料匯總表(建交14)6.13.站內站臺、雨棚、天橋、地道、平過道、檢票口、柵欄、圍墻、給水臺、貯水臺、檢查坑、進站道路、進站臺階、貨場道路、站名牌等各項工程的施工資料及圖6.14.裝卸機械設備表,可填(建交25)6.15

43、.單位工程質量檢驗評定表(鐵程檢47)6.16.站場平面布置圖(包括站房、進站公路)6.17.站場縱、橫斷面圖6.18.站場排水系統竣工圖6.19.進出站線路布置和疏解平面布置及縱斷面圖6.20.較長聯絡線縱斷面圖6.21.駝峰線路竣工圖包括:6.21.1.駝峰線路平面圖6.21.2.駝峰線路縱斷面圖與能高線圖6.21.3.駝峰線路車輛溜放間隔檢查圖6.21.4.減速頂布置圖6.21.5.駝峰管線綜合布置圖6.22.大站車場綜合布置圖6.23.避難線竣工圖6.24.站區綠化竣工圖6.25.維修設施總平面布置圖6.26.各生產車間設備平面布置圖6.27.室內、外生產管路布置圖,包括:6.27.1

44、.平面圖6.27.2.剖面圖6.27.3.復雜管系的原理圖及立體圖6.27.4.設備基礎圖6.28.工程日志6.29.工程施工小結6.30.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本,站場平面圖移交維修單位2份。*編制樞紐站、編組站、口岸站和特、一、二等站站場平面圖竣工底圖1份,由局代部接收后統一向部館移交*城市規劃區內車站站場平面布置圖,由建設單位(或委托施工單位)負責向地方城建檔案館移交1份圖紙及說明,并將移交清冊復印1份報局檔案史志室備查*站場平面圖需要報送總后軍交部、軍區、武裝警察總部的,由建設單位(或委托

45、施工單位)負責向有關單位各移交1份,移交清冊復印1份報局檔案史志室備查。7、機務專業新建機務段應包括以下內容:7.1.開、竣工報告及批復文件7.2.竣工工程數量表7.3.設備開箱檢查證(鐵程檢43)7.4.設備安裝檢查證(鐵程檢44)7.5.設備基礎隱蔽工程檢查證(鐵程檢45)7.6.機務運轉準備設備表(建交18)7.7.燃料設備表(建交24)7.8.標準、非標準機械設備表(建交25)7.9.各種機械出廠合格證、圖紙、說明書(交使用單位)7.10.單位工程質量檢驗評定表(鐵程檢47)7.11.機務段及折返段(所)總平面布置圖(包括房屋、軌道、道路、建筑物、給水、排水系統等)7.12.整備各車間

46、設備平面布置圖7.13.車庫及其他車間設備平面布置圖7.14.室內、外生產管路竣工圖7.15.室外管線綜合布置圖7.16.專用設備圖7.17.機械設備基礎竣工圖7.18.車站與機務段關系示意圖7.19.油庫及管路平面布置圖7.20.工程日志7.21.工程施工小結7.22.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。*收集編制機務段及折返段總平面布置圖(含站段關系圖)竣工底圖1份,由局代部接收后統一向部館移交。*城市規劃區內機務段及折返段總平面布置圖,由建設單位(或委托施工單位)負責向地方城建檔案館移交1份圖紙及說明

47、,并將移交清冊復印1份報局檔案史志室備查*需要報送總后軍交部、軍區、武裝警察總部的,由建設單位(或委托施工單位)負責向有關單位各移交總平面圖1份,并移交清冊復印1份報局檔案史志室備查。8、車輛專業新建車輛段應包括以下內容:8.1.開、竣工報告及批復文件8.2.竣工工程數量表8.3.設備開箱檢查證(鐵程檢43)8.4.設備安裝檢查證(鐵程檢44)8.5.設備基礎隱蔽工程檢查證(鐵程檢45)8.6.標準、非標準機械設備表(建交25)8.7.各種機械設備出廠合格證、圖紙、說明書(交使用單位)8.8.燃料設備表(建交24)8.9.單位工程質量檢驗評定表(鐵程檢47)8.10.車輛設備總平面布置圖8.1

48、1.主要檢修生產車間及各生產分車間設備平面布置圖8.12.其他生產輔助房屋及辦公室平面布置圖8.13.列檢所位置及室外列檢設備平面布置圖8.14.列檢所房屋及室內設備平面布置圖8.15.室內、外生產管路布置圖8.16.室外管線綜合布置圖8.17.機械設備基礎圖8.18.紅外線軸溫探測系統探測網網絡傳輸示意圖8.19.紅外線軸溫探測站位置圖8.20.紅外線監測中心、復示站室內設備平面布置圖8.21.工程日志8.22.工程施工小結8.23.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。*收集編制車輛段及車輛設備總平面布置

49、圖(含站段關系圖)竣工底圖1份,由局代部接收后統一向部館移交。9、給水排水專業9.1.給水排水工程包括:9.2.開、竣工 報告及批復文件9.3.給水排水工程數量匯總表9.4.給水排水設備數量匯總表(建交19)9.5.變更設計通知單9.6.檢查水源井(鐵程檢06)9.7.水源水質化驗單9.8.既有污水水質化驗單9.9.檢查水管路安裝及水壓試驗情況(鐵程檢08)9.10.檢查鋼筋布置(鐵程檢14)9.11.檢查房屋或其它建筑物工程地基(鐵程檢17)9.12.水資源開采許可證及與地方有關部門簽訂的協議9.13.混凝土、砂漿試壓報告9.14.管路成品出廠合格證9.15.設備開箱檢查證(鐵程檢43)9.

50、16.設備安裝檢查證(鐵程檢44)9.17.設備基礎隱蔽工程檢查證(鐵程檢45)9.18.各種機械設備出廠合格證、圖紙、說明書(交使用單位)9.19.準許污水排放的有關資料9.20.單位工程質量檢驗評定表(鐵程檢47)9.21.給水站給水、排水總平面圖9.22.給水站給水、排水管網系統圖9.23.揚水、導水、排水管道平面圖、縱斷面圖9.24.水源地平面布置圖及地質圖9.25.地表水取水設備縱斷面圖9.26.管井結構圖9.27.山上給水池平面圖、剖面圖9.28.給水所、給水處理、污水處理、污水抽升泵站、油庫、消防等平、剖面圖及機械、設備安裝圖9.29.沿線生活供水站、點給水排水竣工圖9.30.工

51、程日志9.31.工程施工小結9.32.工程竣工驗收報告編制移交說明:*全部竣工文件及圖收集編制2份,其中移交路局檔案史志室1份正本,移交接管維修單位1份第一副本。*收集編制給水站給水排水平面圖管網系統圖竣工底圖1份、給排水工程數量表1份,由局代部接收后統一向部館移交。10、通信專業通信工程包括:10.1.開、竣工報告及批復文件10.2.通信、信號、電力工程竣工數量表(建交一l 6)10.3.變更設計通知單10.4.通信設備、儀器、儀表配備表10.5.利用原有設備、器材一覽表10.6.各種電話裝設一覽表10.7.檢查地下電纜埋設情況(鐵程檢1 8)10.8.檢查通信電線路回線測定(鐵程檢l 9)

52、10.9.檢查地線埋設情況(鐵程檢20)10.10.檢查通信電纜電氣特征(鐵程檢21)10.11.長途電線路(含電纜)規劃批準圖及文件10.12.各種電氣、設備測試記錄(交接管單位的維修部門)10.13.單位工程質量檢驗評定表(鐵程檢一47)10.14.通信網圖10.15.電話交換網圖10.16.鐵路專用通信系統圖10.17.數據通信網圖10.18.各種管理信息系統圖10.19.同步網圖10.20.電信管理網圖10.21.SIM系統2MbSj以上通道分配圖10.22.時隙分配圖10.23.干線通信線路竣工圖包括10.23.1.電纜回線運用圖10.23.2.電纜線路竣工圖10.23.3.光、電纜

53、基本型式及分歧接續圖10.23.4.光再生中繼段劃分、充氣維護及監測系統圖10.24.通信站竣工圖包括:10.24.1.通信設備運用圖、平面布置圖10.24.2.溝、槽、管、洞平面布置圖10.24.3.走線架、槽道平面布置圖10.24.4.引入架塞孔、試驗架塞孔分配圖10.24.5.中間配線柜(架)端子板分配圖10.24.6.音頻配線架端子分配圖10.24.7.通信、各種管理信患回線徑路圖10.24.8.備用話路徑路圖10.24.9.傳輸室配線圖10.24.10.數字配線架端子板分配圖10.24.11.電話交換機中繼方式圖10.24.12.總配線架端予板分配圖10.24.13.電話交換室配線竣

54、工圖10.24.14.光、電纜引用室引入裝置結構安裝圖10.24.15.光、電纜成端及氣路分配圖10.24.16.電源系統圖10.24.17.電源配線竣工圖10.24.18.接地裝置總布置圖10.24.19.接地系統及配線竣工圖10.24.20.備用發電機房設備平面布置及溝、槽、管、洞竣工圖等10.25.地區及站場(區段站及以上大站)通信竣工圖包括:10.25.1.通信網圖10.25.2.通信線路徑路圖10.25.3.電纜芯線分配圖10.25.4.光、電纜系統圖10.25.5.光、電纜管道平縱斷面圖10.25.6.電纜充氣維護系統圖10.25.7.重要房屋(調度所、通信及會議機械室、站調樓、信號樓、運轉室等)通信竣工圖包括: 平面布置圖回線徑路圖 引入架、試驗架塞孔分配圖中間配線柜(架)端子板分配圖配線(含電源)圖10.25.8.電話集中機盤面布置圖10.25.9.擴音設備系統圖10.25.10.共用天線電視、閉路電視監視系統圖10.25.11.大型房屋室內通信系統圖10.25.12.大型房屋室內通信設備布置、配線及溝、槽、管、洞10.25.13.各種管理信息系統設備平面布置及配線圖10.

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
